山西鋼結構廠家鋼筋桁架樓承板的施工技巧
鋼結構廠家也針對它的施工總結出了完整的順序和方法以保證正確施工。
一、施工順序

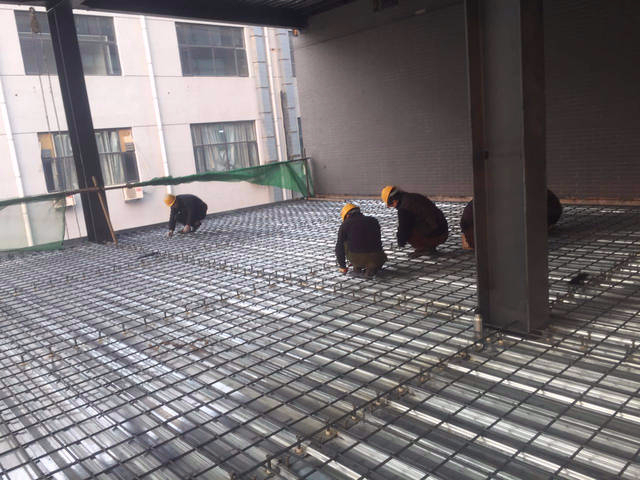

1.平面施工順序:每層鋼筋桁架樓承板的鋪設宜根據施工圖紙的起始位置向一個方向開始鋪設,完成之后再處理邊角的部分;
2.立面施工順序:隨著主體結構安裝施工順序鋪設相應各層的樓承板。
二、鋼筋桁架樓承板安裝適合在下一節鋼柱及配套鋼梁安裝完畢后進行。
三、鋪設前,應按照圖紙的起始位置放設鋪板時的基準線。對準基準線開始依次安裝。樓板連接采用扣合的方式,板與板之間的拉鉤連接應當緊密,保證澆筑混凝土時不漏漿。
四、鋼筋桁架樓承板鋪設完成之后,應當將其端部的豎向鋼筋和底模與鋼梁點焊牢固。沿板底寬度方向將底模與鋼梁采用手工電弧焊點焊,間距應不大于30cm。
五、當鋪設一部分面積后,須及時綁扎底板鋼筋,以防側向失穩。同時須及時按照設計要求安排臨時支撐,并確保支撐的穩定和可靠。
六、板端和板邊與梁重疊的部分,不可以有縫隙。
七、附加鋼筋的部分和管線的鋪設。
1.待鋪設一定面積之后,應當按設計的要求設置樓板支座連接筋、加強筋以及負筋等等。
2.樓板開口的地方,應當按照設計要求設洞口邊加強筋,四周設邊模板,等樓板混凝土達到強度要求后,才可以切斷鋼筋桁架樓承板的鋼筋和底模。
3.在板中敷設管線正穿時,應采用剛性管線,斜穿時宜采用柔韌性較好的材料。
八、栓釘焊接:樓承板底模與母材的間隙應當控制在1.0mm以?xún)?,以保證良好的栓釘焊接質量。
九、邊模板的安裝:安裝時,應將邊模板緊貼在鋼梁面上,邊模板與鋼梁表面每隔30cm點焊長25mm、高2mm的焊縫。安裝之后,要全面嚴格檢查,確保所有的邊模都已經按照施工圖紙的要求安裝完畢,確保無漏漿現象的發生。
十、安裝驗收包括:
1.每個部位鋼筋桁架樓承板的型號;
2.支座豎筋及邊板是否與鋼梁焊接到位;
3.鋼筋長度以及排列的間距;
4.檢驗栓釘焊接質量、數量以及間距;
5.板邊是否有漏漿的可能;
6.鋼筋桁架樓承板與剪力墻的連接;
7.臨時支撐情況。
所謂施工技巧,其實也是鋼結構廠家要求和管理企業員工的一個標準。在每一個鋪設安裝環節都做到認真、細致和嚴謹。這樣就能讓鋼筋桁架樓承板在整個鋼結構建筑中發揮它的重要作用。
本文鏈接:http://www.wf-plastic.cn/news/0004877743.html 轉載請注明出處
- 鋼結構加工火焰矯正溫度不當時這樣處理 2021-03-15
- 鋼結構裝配式住宅進入試點建設階段 2019-08-23
- 呂梁鋼結構建筑原材料的力學和化學性能分析 2017-06-22
- 想要太原鋼結構廠房質量好,沒有點手段還真不行 2021-07-07
- 鋼結構廠家介紹造價成本主要與哪些因素有關 2021-08-19
- 樓承板廠家:焊接在鋼筋桁架樓承板施工中的作用 2022-06-15
- 計算機模擬 BIM 技術在鋼結構工業建筑改造中應用的優勢 2017-09-23
- 山西鋼結構廠家:我國鋼結構發展與推廣的瓶頸 2019-09-26
